一、40吨/天工业废水回用系统概述:
1.1 项目概况
本项目要求将反渗透的废水及预处理过滤器反冲洗水以及车间线切割后的废水经收集处理后的水达到自来水标准,作为纯水系统的水源。
1.2 设计依据、原则和范围
1.2.1设计依据
◆业主提出的《项目治理要求》
◆业主提出的<废水处理项目设计参数>
◆国家及行业的有关法令、法规;
◆《城市污水再生利用工业用水水质》标准(GBT 19923-2005)。
1.2.2工程范围
根据《项目治理要求》,本工程范围包括:废水处理系统设计、土建、搭棚、设备采购、安装、调试、主辅材采购、人员培训及系统总成。
二、40吨/天工业废水回用系统建设规模和水质标准:
2.1 建设规模
日处理污水水量为:40吨(甲方提供)。
设计污水处理量为:1吨/小时(20小时连续运行)。
2.2 排放标准
根据用户要求,出水质达到《市政自来水用水水质》标准(GBT 19923-2005)。
三、40吨/天工业废水回用系统工艺路线:
3.1.1废水污染物分析
本项目废水为纯水系统的废水、预处理反冲洗废水、车间线切割废水。反渗透制取纯水后,剩下的浓水难以再循环使用,主要原因是其中盐、钙、镁等容易结垢物质的含量都大大提高,结垢物质在经过反渗透膜的时候容易将其堵塞;若想再次使用,就要设法有效降低浓水中结垢物质含量。锰砂反洗水中则含有一定的悬浮物和固体颗粒物,循环水的旁滤排放水相对污染物含量较低,对反渗透浓水可起到一定的稀释作用,本工程主要解决的问题是将去除水中悬浮物杂质,以及钙、镁等容易结垢的物质,通过以上分析该水质比较适宜使用多介质过滤+碳虑+超滤+反渗透的方法进行处理。
3.2 工艺流程及说明
(1)工艺流程说明
根据废水水质特点,首先将各股废水引入集水池充分混合,然后首先经过多介质过滤器,去除水中存在的悬浮物,然后在经过碳虑器进一步预处理后,经过超滤和反渗透去除水中水中含量较高的钙、镁等易结垢物质,最终达到出水要求进入楼顶储水箱,继续做纯水系统原料水。

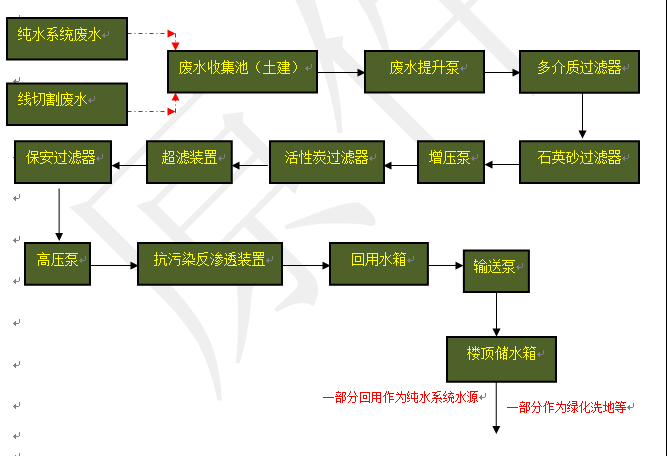

(2)工艺流程框图
通过以上对废水水质分析,确定采用多介质过滤+碳虑+超滤+反渗透为主的工艺处理废水,流程如下:
3.3 工艺说明
(1)废水收集池
该池起到调节水量、均匀水质,使废水各项指标波动控制在允许的范围内,使后续处理工艺在相对稳定的条件下工作,降低后续处理负荷。
(2)废水提升泵
提升废水的压力,以达到后续过滤器的工作压力,
(3)多介质过滤器
多介质过滤器是利用一种或几种过滤介质,在一定的压力下把浊度较高的水通过一定厚度的粒状或非粒材料,从而有效的除去悬浮杂质使水澄清的过程。
(4)石英砂过滤器
石英砂过滤器是利用石英砂作为过滤介质,在一定的压力下进一步去除水中的微粒、不溶性胶体及藻类物质,降低SDI(污染指数)值。
(5)增压泵
为活性炭过滤器及超滤系统提供压力。
(6)活性炭过滤器
活性炭是一种主要由含炭材料制成的外观呈黑色,内部孔隙结构发达、比表面积大、吸附能力强的一类微晶质炭素材料。其吸附原理是:在其颗粒表面形成一层平衡的表面浓度,再把有机物质杂质吸附到活性炭颗粒内,活性炭颗粒越小,过滤面积就越大,吸附效果最佳。水中有机物等杂质在活性炭过滤层中也不易阻塞,其吸附能力强。活性炭的吸附能力和与水接触的时间成正比,接触时间越长,过滤后的水质越佳。
(8)超滤系统
超滤是一种先进的膜分离技术。利用超滤膜能有效地去除水中的微粒、胶体、细菌、热源和有机物,超滤装置是以毛细管式超滤膜为核心设计制造的,其超滤膜微孔可达0.01微米(十万分之一毫米)以下,因而过滤精度高;
(9)阻垢加药系统
分散水中的难溶性无机盐、阻止或干扰难溶性无机盐在金属表面的沉淀、结垢功能;
(10)高压泵
提升水的压力以达到抗污染反渗透系统的压力;
(11)抗污染反渗透装置
采用高抗污染型的反渗透膜,去除水中可溶性物质;
(12)回用水箱
储存回用水;
(13)输送泵
将水输送至楼顶;
(14)储水箱
储存水源,以供纯水系统等使用;
四、40吨/天工业废水回用系统工程设计:
4.1 供电、供水、排水、通讯等
本工程总负荷较小,供电、供水、排水、通讯、暖通、照明等所有公用工程由业主统一供给,供给条件充足。废水处理站内设一台配电柜(箱)。供电电源可由厂内供电线路送至废水处理站配电室电源进线柜。废水处理站内的用电设备在本工程范围之内,由配电间供电。
4.2 供电负荷
主要电气设备负荷按轴功率法计算,辅助设备按需要系数法计算,照明负荷按建筑面积法计算。主要用电部位为废水提升泵、增压泵、高压泵、输送泵、加药装置等。全部为低压 380V设备,总装机量约3.85kW,。
4.3 控制系统
本项目对废水站采用高自动化控制,人员工作量小。设计以常规电动仪表为主,设就地仪表盘和控制系统。电机、泵、阀等设备工作状态的显示及控制。工艺设备运行状态及工艺
报警连锁系统。
4.3.6管线设计
水处理站内主要有水处理工艺管线、排泥管、供电与自控电缆等。管线采用PVC管,胶水粘接;
4.5 工期及付款方式
针对工程实际情况,经过认真研究,对工程进行部署,以确保在工期内完成工程的设计、施工、调试工作并验收合格。工程的工期为20天。
